Start arrow Gostyń arrow Obwodnica na finiszu. Otwarcie jeszcze w tym roku?

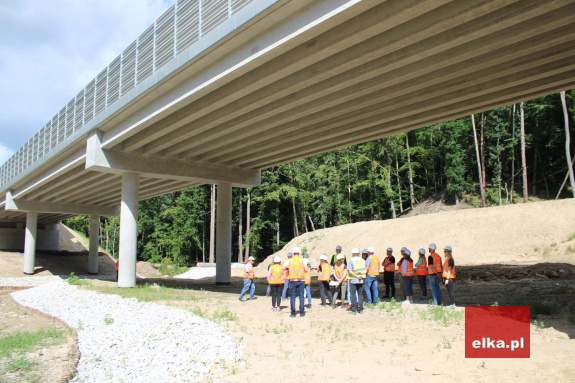

Na budowie obwodnicy Gostynia

Obwodnica na finiszu. Otwarcie jeszcze w tym roku?

31.07.2025. Radio Elka, Aldona Brycka-Jaskierska

(fot. Aldona Brycka-Jaskierska)
Obwodnica Gostynia w ciągu drogi krajowej nr 12 jest gotowa w ponad osiemdziesięciu procentach. Nowa trasa o długości ponad 17 kilometrów prowadzi przez trzy gminy. Wiadomo kiedy nowa droga ma być oddana do użytku i że będzie droższa niż planowano. Byliśmy na budowie podczas wizyty studyjnej.
Dyżurny reporter: 667 70 70 60


Budowa obwodnicy Gostynia zbliża się do finału. Na terenie budowy zorganizowano wizytę studyjną z udziałem pracowników Generalnej Dyrekcji Dróg Krajowych i Autostrad, wykonawcy z konsorcjum firm Mirbud i Kobylarnia oraz mediów lokalnych. Budowa obwodnicy ruszyła w 2023 roku. W 97% jest budowana na nowym terenie przebiegającym przez gminy Gostyń, Piaski i Borek Wielkopolski. Inwestycja realizowana jest w dwóch odcinkach o długości niespełna 17 kilometrów po nowym
śladzie i około pół kilometra w Dąbrówce, gdzie trwa właśnie przebudowa skrzyżowania. Na obwodnicy wybudowano 11 wiaduktów, 3 obiekty mostowe i 13 przepustów do celów ekologicznych. Są też 2 węzły drogowe Gostyń i Piaski. Powstanie nowy odcinek drogi klasy GP - czyli droga główna ruchu przyspieszonego.
- Na koniec lipca, procentowe, rzeczowe wykonanie robót, szacuje się na około 82,5% wykonania - informuje Krzysztof Kowalski, inżynier kontraktu.

Pozostałe prace do wykonania to głównie roboty wykończeniowe jak: oznakowanie pionowe, poziome, odwodnienie, końcowe prace przy zbiornikach retencyjnych, wykonanie ostatnich warstw ścieralnych nawierzchni. Przewidywany termin oddania obwodnicy do użytku, to grudzień tego roku.

- Umowny termin zakończenia inwestycji to październik 2025 roku, jednak wykonawca ma złożone pewne roszczenia, które są rozpatrywane - mówi Wojciech Furmaniak, pełniący obowiązki z-cy dyrektora do spraw inwestycji GDDKiA, oddział w Poznaniu. - Na tę chwilę realny termin oddania tej inwestycji do użytku, zgodnie z harmonogramem wykonawcy, to grudzień 2025 roku.

Według inwestora, zagrożeniem dla tego terminu mogą być warunki atmosferyczne. - Jeżeli przez dwa, trzy tygodnie nie będziemy mogli prowadzić prac, to możliwe że termin będzie przesunięty. Jeśli pogoda nie popsuje naszych planów, to termin grudniowy w naszej ocenie nie jest zagrożony - przekonuje Furmaniak.

Wiadomo już, że koszt inwestycji będzie większy. Obecnie mowa jest o kwocie ponad 290 mln złotych brutto, to więcej o ponad 40 mln złotych. - Koszt inwestycji był szacowany na 250 mln złotych, ale umowa przewidywała pewien zapas na prace dodatkowe i waloryzację - wyjaśnia zastępca dyrektora do spraw inwestycji. - Ze względu na te elementy, koszt inwestycji na tę chwilę jest wyższy niż zakładała pierwotna umowa - dodaje.
W najbliższym czasie wykonawca obwodnicy planuje umożliwienie ruchu na węźle Piaski. Złożony są wnioski o uzyskanie pozwolenia na użytkowanie w ramach przejazdu na Węźle Gostyń.
